您好,欢迎来到湖南和曜建筑工程有限公司官网!

在线留言- 经典案例 - 联系我们

湖南和曜建筑工程有限公司

铝膜劳务分包热线:15197153234

建筑工人求职热线:13308431193

微信咨询二维码

常见问题

联系方式

咨询热线
13308431193

手机:15197153234

Q Q: 764741181

邮箱:admin@qq.com

地 址:湖南省长沙市岳麓区天顶街道杜鹃路1089号西郡小区A7栋901房

和曜铝膜劳务分享铝模板安装和拆除要如何施工

发布时间:2022-04-24浏览次数:657

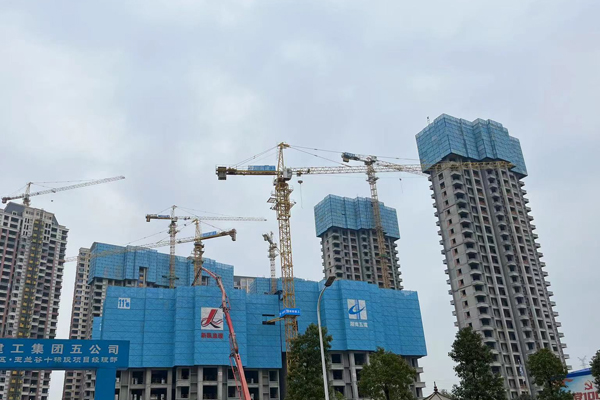

铝合金模板是建筑业节能减排的重要技术,能够提升房屋建设的施工效率及工程质量,在当前的建筑工程中已得以广泛地推广应用。一般来说,铝模板的实施流程包括:深化设计→生产制作→试拼装→运输→安装→拆除。本文分享中建五局工程实例中铝模板的应用,介绍施工工艺以供工程朋友们参考借鉴。


铝模项目选择要求

· 层高

优先选择铝合金模板应用层高为2.8-3.2米,超过3.2米层高,支撑方式需采用传统方式加横杆及剪刀撑

· 外架

铝模与外爬架组合是最好的施工方法。外架若为挑架,则在模板设计、制造及现场安装时都需要特殊处理,成本高、施工难度加大

· 结构形式

剪力墙结构及框剪结构最优,其他结构砌筑墙体较多,使用铝模优势不明显

· 外形构造

外形线条不多,变化不复杂

· 综合经济

单栋使用30次左右,即首次使用在30层以上建筑物。多栋同一型结构,累计使用30次以上· 阴角处理

铝模系统的拆除

· 根据工程经验,各部位模板时间概况如下:

约24小时可拆除墙柱模板

约36小时可拆除梁侧模板

约48小时可拆除梁底、板底模板(非承重)

约12天拆除板底承重支柱

约14天拆除梁底承重支柱

约28天拆除悬臂支柱

具体各部位拆除时间仍须根据强度判定。

· 铝模拆除注意事项:

1、铝合金模板底模拆除前,混凝土强度应达到列表的要求。

2、为保证混凝土质量,混凝浇筑施工时需增加三组同条养护立方体试块,拆除底模前需先进行此试块试压检测,或者现场进行回弹仪检测,强度满足上表要求后报监理工程师批准方可进行拆除。


下一篇:没有了!

QQ咨询

咨询热线

13308431193
7*24小时服务热线

关注微信

二维码扫一扫添加微信
返回顶部
